全力提速世界一流城市电网建设——国网湖北电力多措施助力武汉高质量发展

全力提速世界一流城市电网建设——国网湖北电力多措施助力武汉高质量发展
2024-08-20 16:07:12 来源:新华网

2024年元旦假期,位于湖北省武汉市东西湖区李家墩街的500千伏江北变电站全面进入土建施工阶段。该工程是湖北首个“超高压进城”工程,也是武汉市建设世界一流电网的重点工程之一。

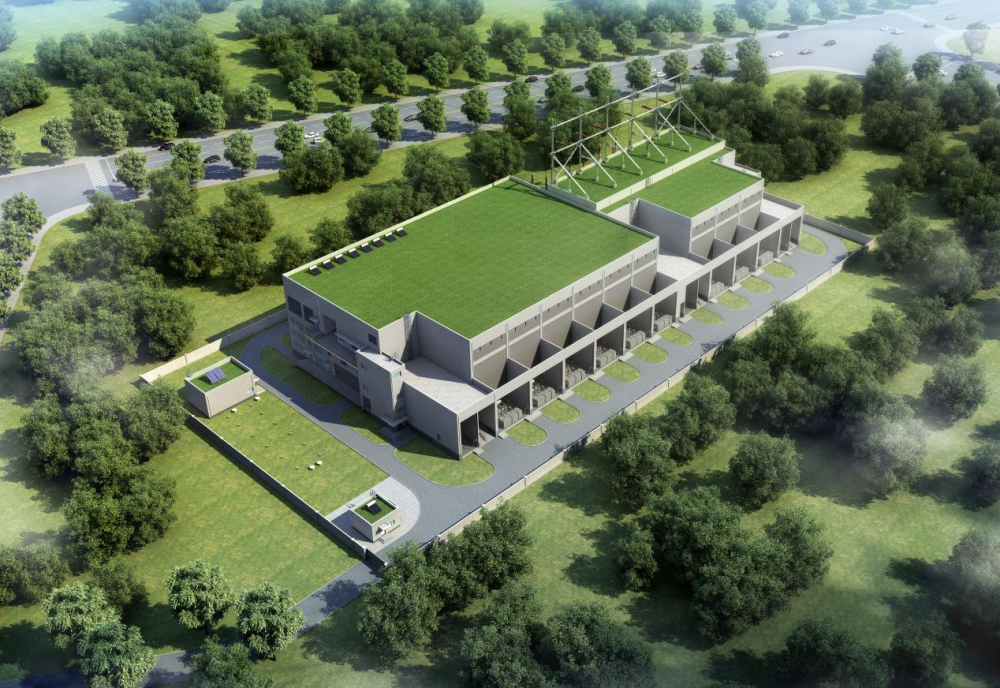

图为湖北省武汉市500千伏江北变电站效果图

与它联袂开工的还有500千伏武汉东新变电站。2023年,世界一流城市电网建设项目,武汉市开工达101个。

建设世界一流城市电网既是湖北电力加快构建新型电力系统、以新安全格局保障新发展格局的具体行动,也是服务长江经济带发展和湖北先行区建设、以一流城市电网支撑高质量发展的生动实践。

政企合作

首创“先土建、后电气”建设模式

建设一流城市,需要一流电网。

武汉作为超大城市正在加快建设国家中心城市、长江经济带核心城市,推动经济社会高质量转型发展。2019年11月8日,武汉出台了《武汉市世界一流城市电网建设实施方案》,吹响了武汉建设一流城市电网的号角。

国网武汉供电公司加强政企合作,明确优先采用电网政企共建模式,即全国首创的电网共建“武汉模式”。由政府先行出资批量建设变电站土建和通道部分,供电公司按需完成电气建设。变电站土建部分由供电公司后期进行收购,通道则无偿给供电公司使用。

2023年4月,原武汉市建设一流城市电网指挥部升级调整为武汉市建设世界一流城市电网工作领导小组,由武汉市政府和湖北电力主要负责人任组长,实行“双组长”制,更加强化了政企共建的组织举措。

2023年6月24日,位于东西湖区的武汉220千伏三店输变电工程正式投产。在迎峰度夏重点电网工程中,该站是变电容量与建设规模最大的一个项目。

“通常情况下,一个220千伏输变电工程建设工期为一年半左右,但这个项目我们只用了9个月。这得益于东西湖区政府做了大量的协调工作。”项目负责人刘硕介绍。2023年6月30日前,武汉供电公司完成22个迎峰度夏电网工程项目建设,新投产供电容量约230万千伏安,有力保证电网可靠运行。

全面升级

从“大动脉”到“毛细血管”

湖北电力对标北京、上海、巴黎、东京,按下世界一流城市电网建设的快进键。

为此,武汉供电公司2023年提出33621目标:在政企合作的电网建设“三年攻坚”(2023~2025)期间,推进3项特高压靠城、3项超高压进城项目;2025年底投运及在建变电容量达到6000万千伏安、高压容载比提升至2.0,累计投产变电站超过100座。

据武汉供电公司建设部汤代炜介绍,集中开工的101个项目统筹协调推进各级电网建设,实现了从电力主网的“大动脉”到配网的“毛细血管”全面升级,达成世界一流城市电网220千伏坚强、110千伏可靠、中低压有韧性的建设目标。

武汉至南昌特高压交流输变电工程武汉段计划于2024年10月全线贯通。工程建成后,华中地区将形成“日”字形特高压主网架,支撑大规模清洁能源的接入,为华中地区提供可靠的电力支撑。
